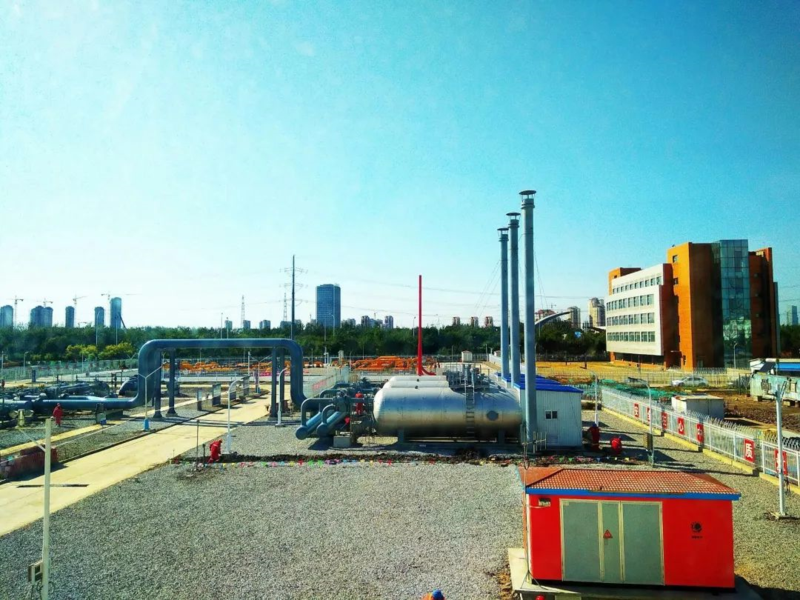

中海油天津LNG运行压力提升改造工程成功投产9月22日中午12时,经过48小时三个阶段升压、稳压,中海油天津LNG临港分输站成功复产,开始天然气外输。标志着由安装分公司负责施工的中海油天津LNG运行压力提升改造工程成功投产。 中海油天津LNG运行压力提升改造工程包含首站DN1000管线改造、分输站C路调压撬安装、分输站收球筒安装及分输站新增加热炉安装四项作业内容。 施工作业均在已建成投产的工艺区内,对安全、文明施工及工艺预制要求高,连头作业需上下游停输,作业时间要求紧。7月份停输期间完成了首站DN1000管线安装和收球筒安装。本次停输要完成加热炉DN800管线和原工艺连头、C路调压撬和原工艺连头及自用气、排污、放空和原工艺连头,作业前项目部多次讨论优化置换、连头、严密性试验、干燥方案,制定按小时工作计划。停输作业开始后各工序衔接紧密,置换、连头、严密性试验、干燥作业均比计划要求时间提前,在本次停输四项连头作业队伍中中第一个完成全部作业内容,具备了复产条件。 投产后,项目部将按计划完成后续场地和道路恢复及竣工资料归档。 本文来源于大港油建公司微信公众号,如有版权问题请与我司联系 |
